Große Containereröffnung – Einweihung unseres neuen Kompressorstandorts – 31.05.2025

Jetzt ist er endlich aufgestellt und fertig eingerichtet. Unser TCV Container beherbergt unseren Kompressor, der damit seine alte Heimat bei Kai verlassen hat und uns nun am neuen Standort mit feinster gefilterter und getrockneter Luft für unsere Tauchgänge versorgen wird.

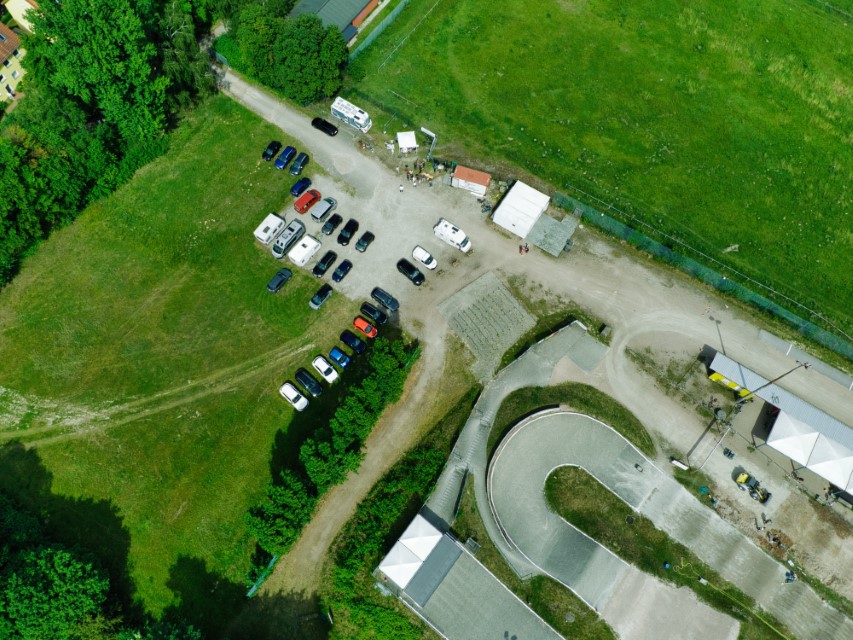

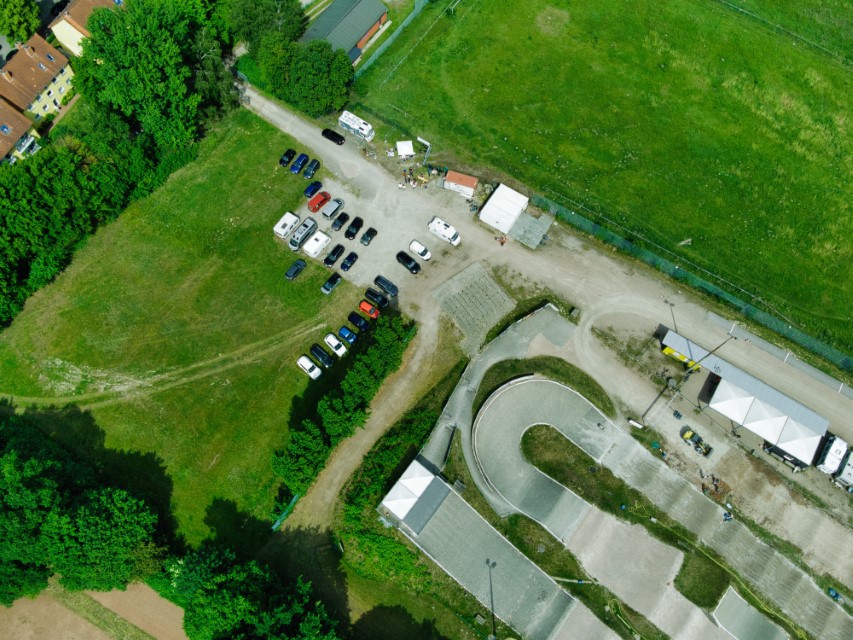

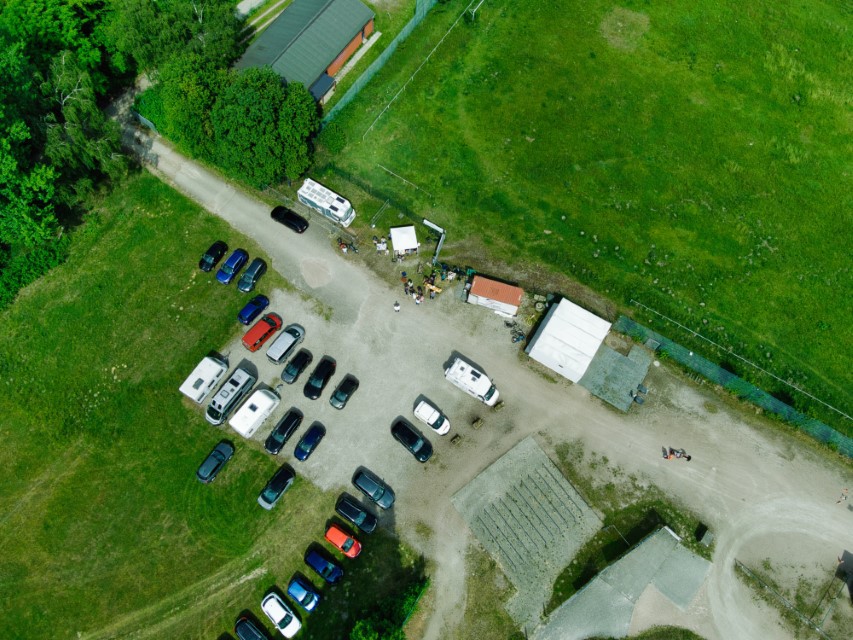

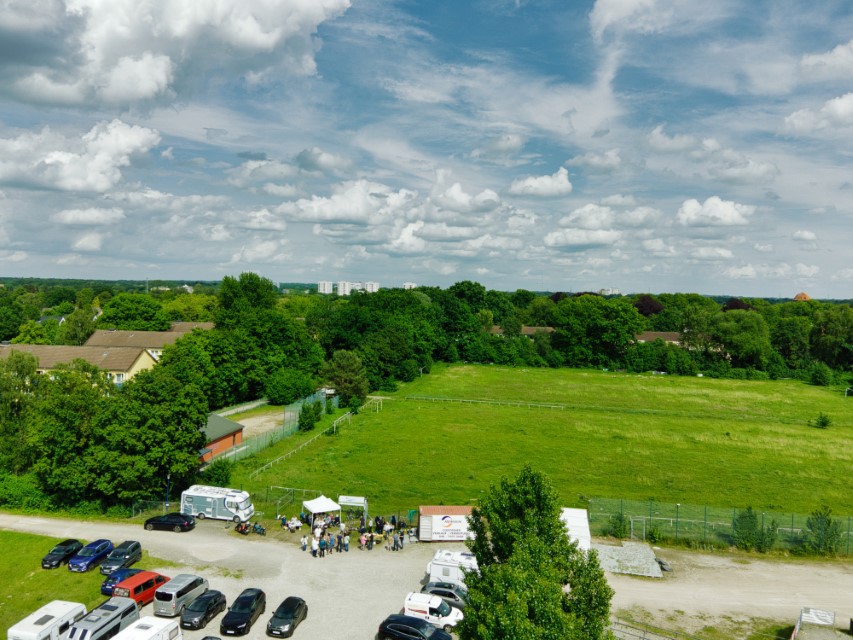

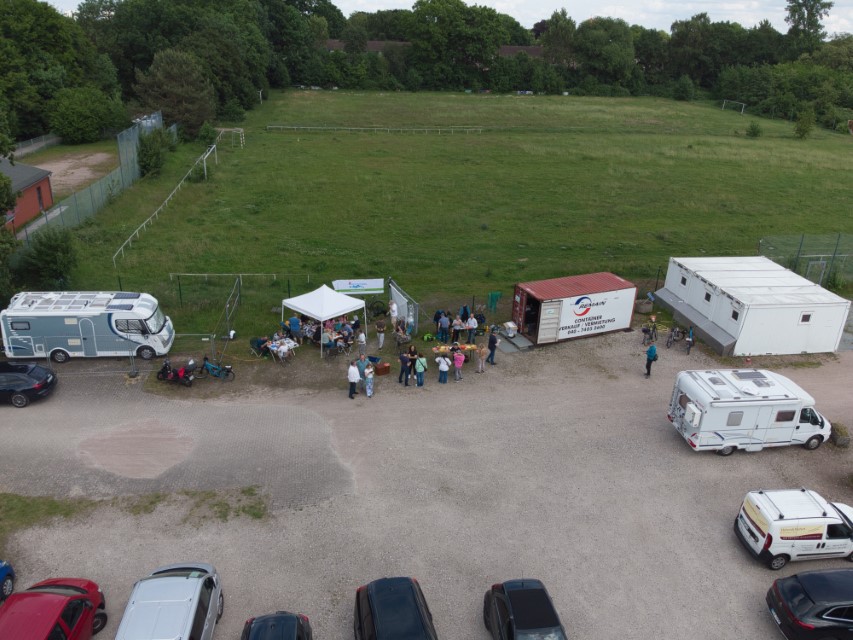

Bei strahlendem Sonnenschein fand am 31.05. die Einweihungsfeier unseres neuen Kompressorstandorts statt und schöner hätte der Tag kaum sein können. Es war ein absolut gelungenes Fest, das durch gute Laune, tolles Wetter und viele engagierte Menschen geprägt war.

Zahlreiche Taucherinnen, Taucher und Familienmitglieder sowie alle, die an Planung und Umsetzung dieses Projekts beteiligt waren, kamen zusammen, um gemeinsam diesen wichtigen Meilenstein zu feiern. In vielen Gesichtern war die Erleichterung deutlich zu erkennen – das Projekt ist erfolgreich abgeschlossen, und unser Kompressor hat nun endlich wieder ein neues Zuhause gefunden.

Das Einweihungsgrillfest bot den perfekten Rahmen für Austausch, Wiedersehen und gute Gespräche – nicht nur über das Tauchen, sondern auch über viele andere Themen. Die Atmosphäre war herzlich , das Essen lecker, und die Freude über den neuen Standort spürbar.

Ein riesengroßes Dankeschön geht an alle, die dieses Projekt möglich gemacht haben – sei es durch Planung, handwerkliche Arbeit oder Organisation. Und natürlich auch an alle, die dafür gesorgt haben , dass die Einweihungsfeier selbst so stimmungsvoll und schön wurde. Hierbei vor allem Dank an unseren Grillmeister Vico.

Wir freuen uns über unseren neuen Standort und auf viele weitere Tauchabenteuer mit ordentlich Druck aus dem Kompressorraum.

Wer nochmal alles in Kurz lesen möchte findet hier eine chronologische Zusammenfassung der Ereignisse und Aktivitäten rund um den Container und den Bau des neuen Vereinsheims:

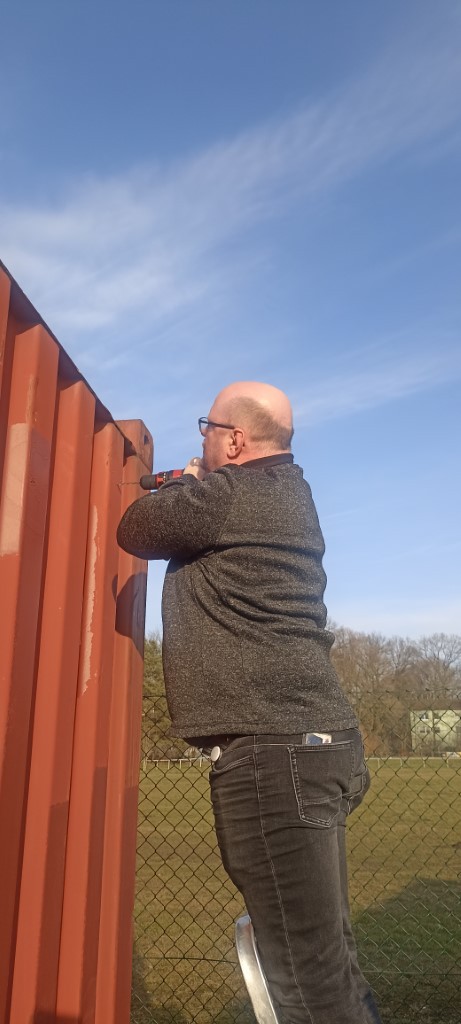

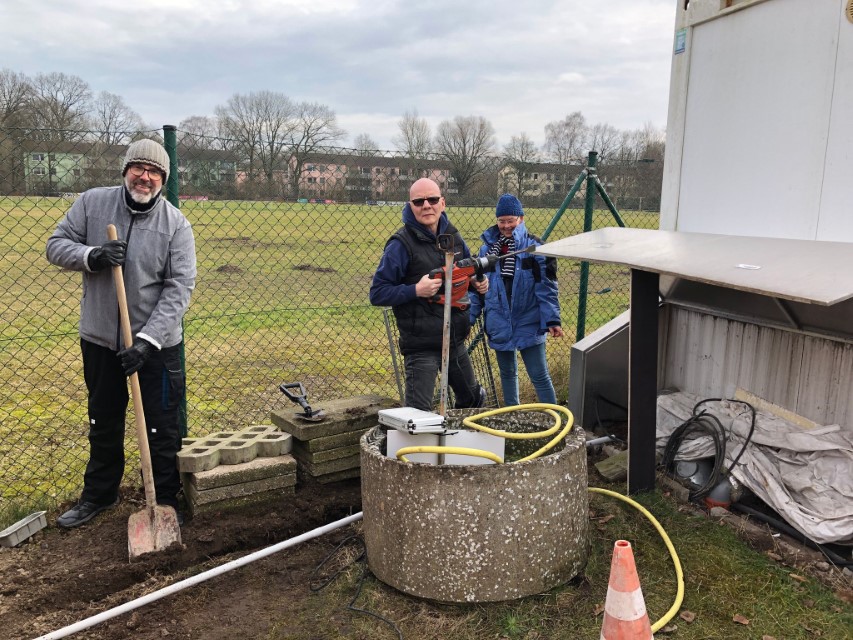

11.10.2024: Uwe und Henry trafen sich mit einem Polier, um das Gelände fachmännisch vermessen zu lassen. Dies legte die Grundlage für ein gerades Fundament des Containers.

12.10.2024: Kai transportierte 17 schwere Gehwegplatten von Petra G. aufs Gelände. Uwe und Volker halfen dabei, die Platten aus dem Garten zu heben. Parallel dazu wurde ein Baukostenzuschuss beim Hamburger Sportbund beantragt, und ein Investitionsplan wurde erstellt.

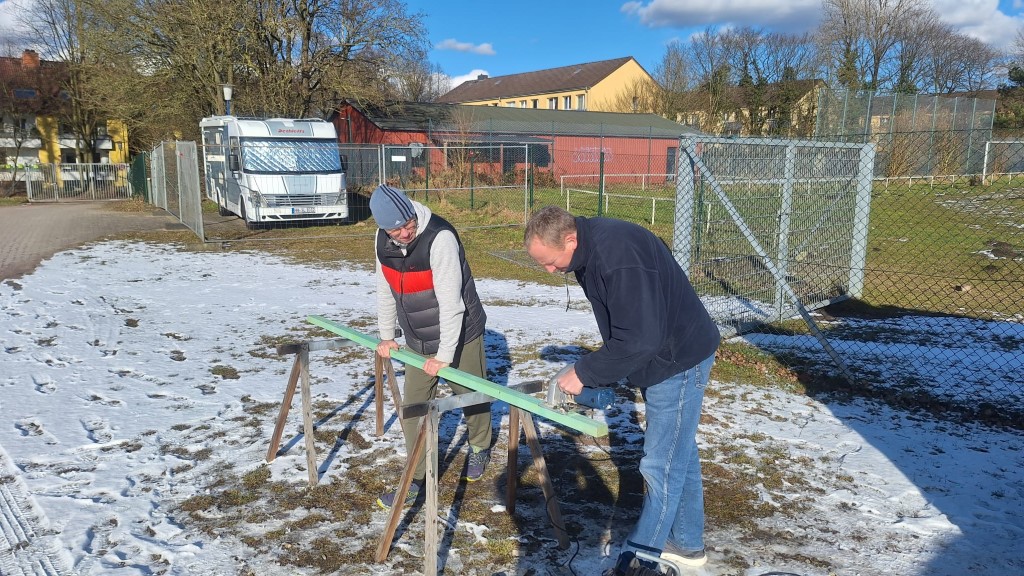

25.10.2024: Ein Early Drive zur Baustelle fand statt, bei dem das Zementbett für die Containeraufstellung gegossen wurde. Uwe, Dieter, Henry und Thorsten arbeiteten hart daran, das Gebiet zu vermessen und vorzubereiten. Ralf dokumentierte den Fortschritt fotografisch.

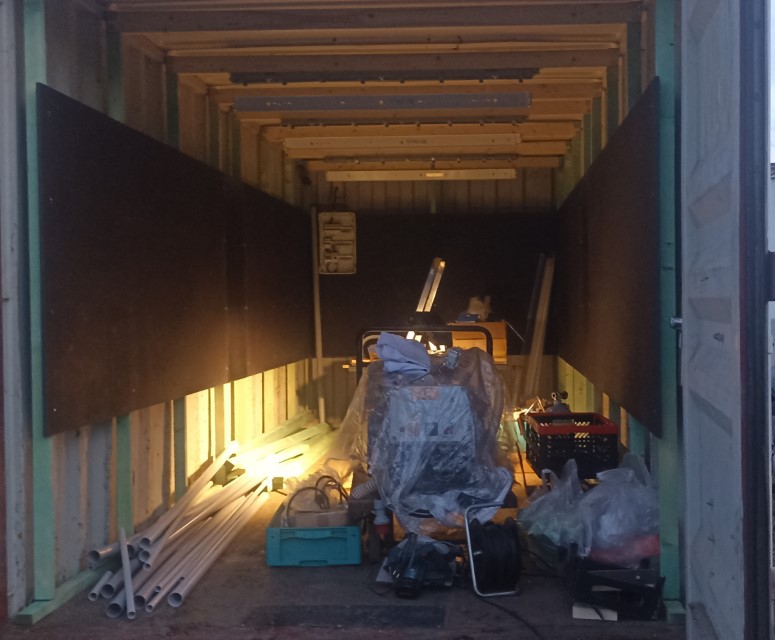

Dezember 2024: Die Containergruppe plante die Inneneinrichtung und besorgte Materialien trotz der Weihnachtszeit. Olaf Andresen kümmerte sich um die Elektroinstallation.

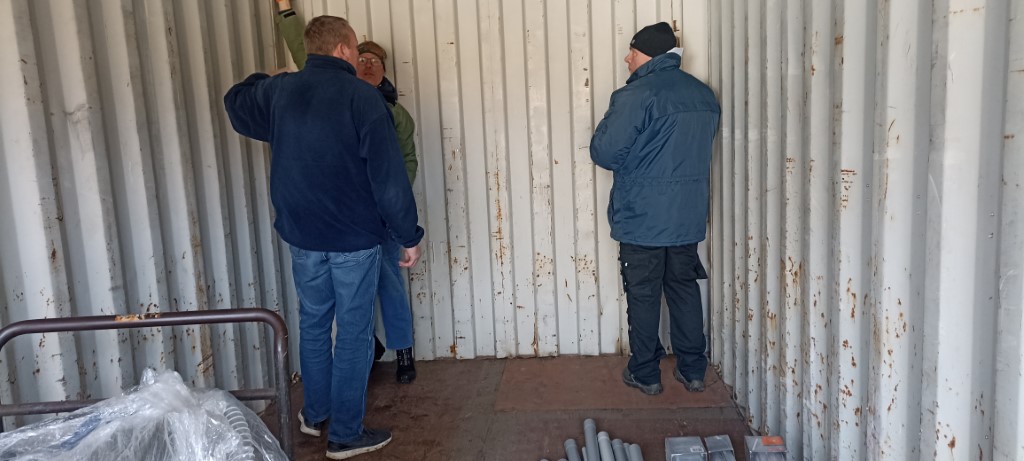

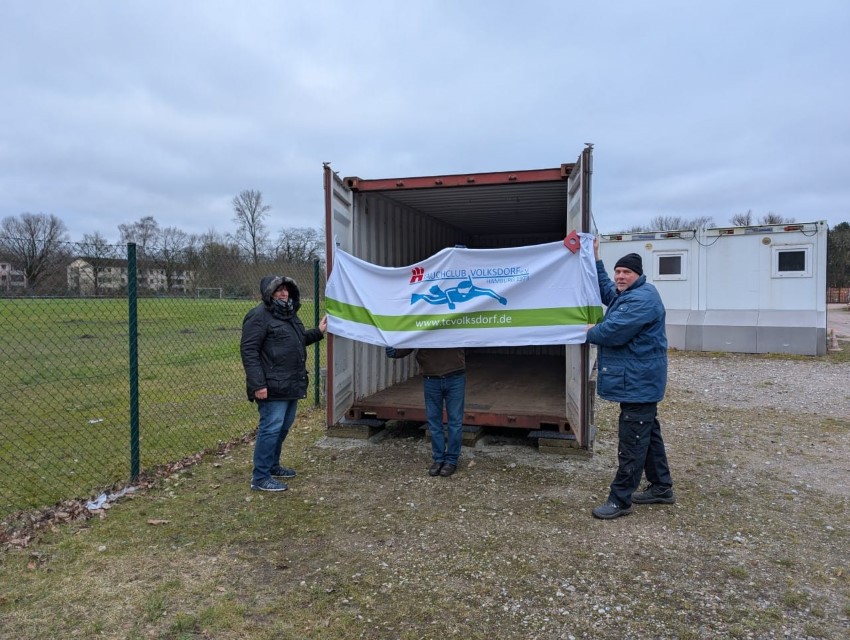

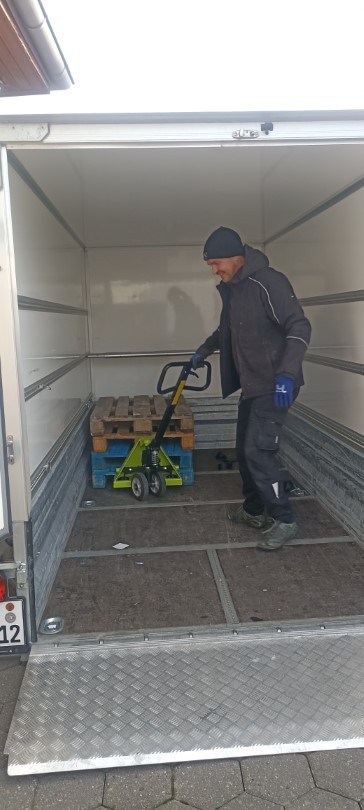

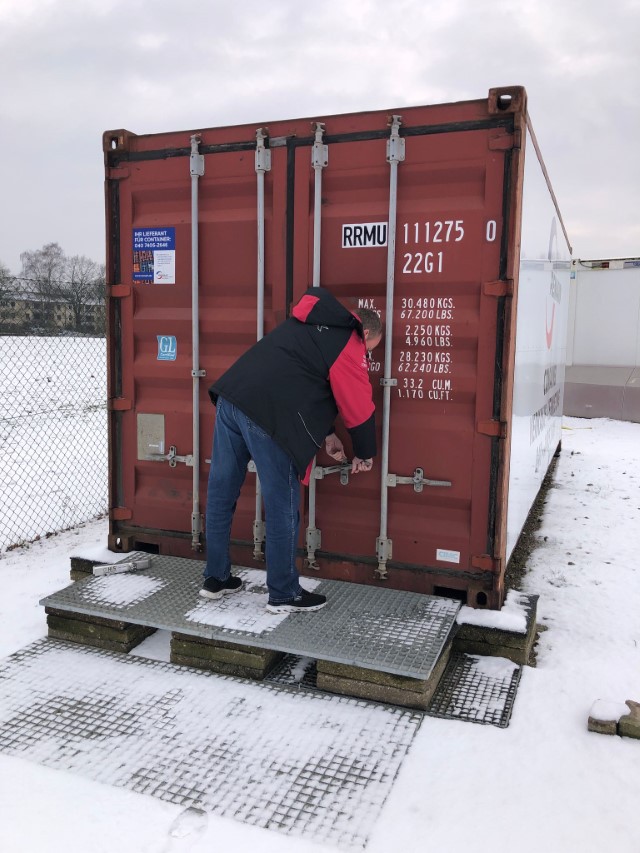

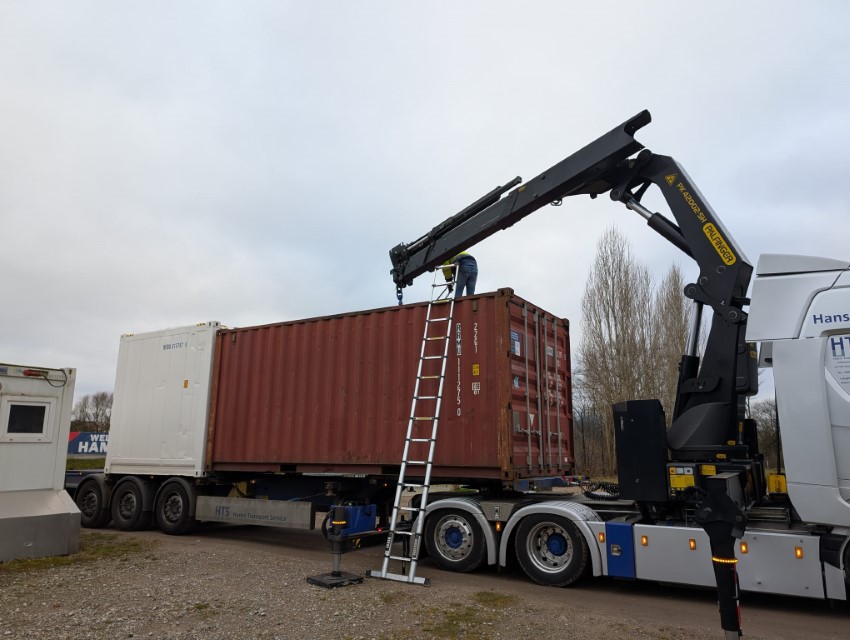

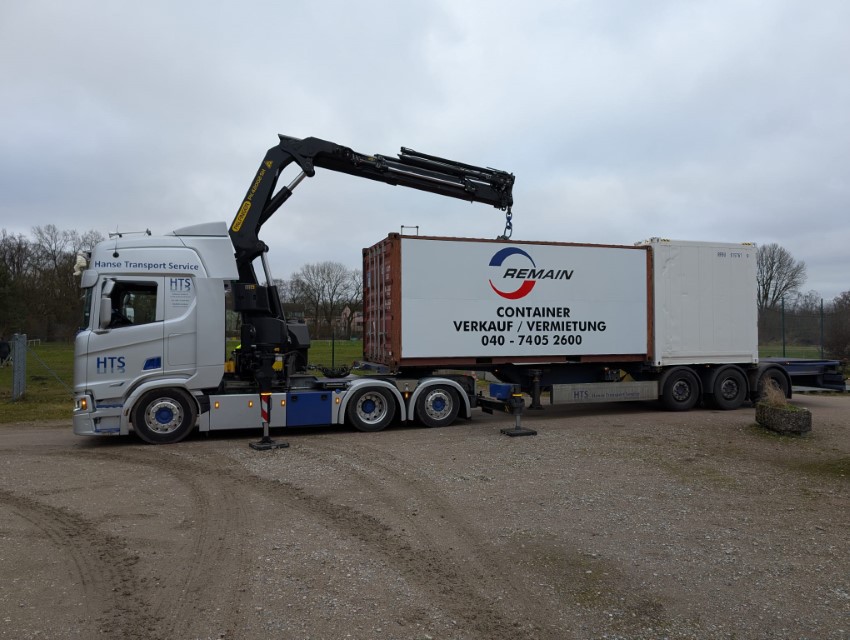

7.2.2025: Der Container wurde mit knapp einem Monat Verzögerung endlich geliefert. Uwe, Roberto, Gudrun und Kathrin Pietsch nahmen ihn in Empfang und meisterten einige Herausforderungen bei der Anlieferung. Der Container wurde schließlich mithilfe eines Krans auf die vorbereiteten Sockel gestellt.

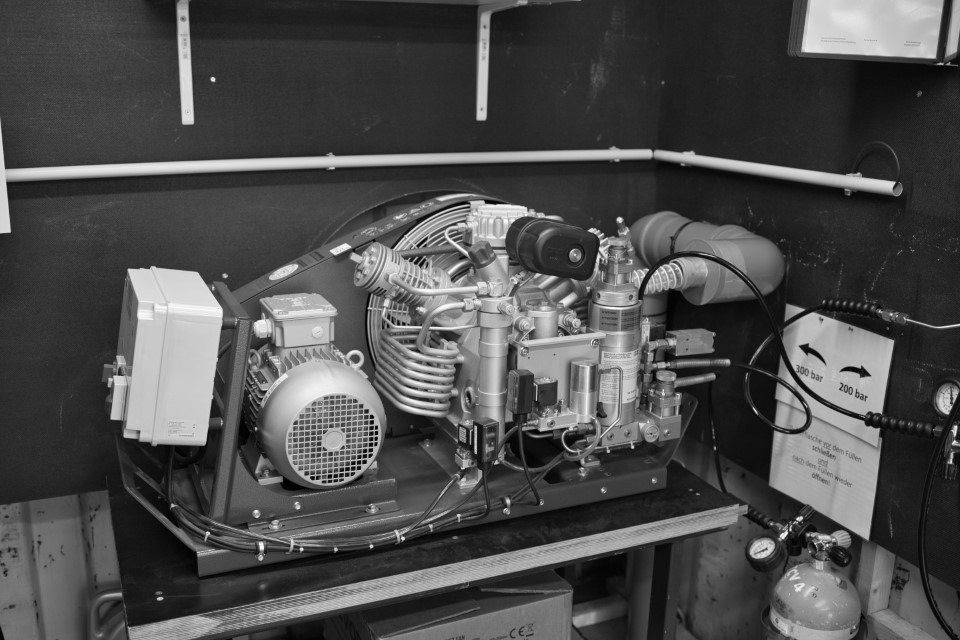

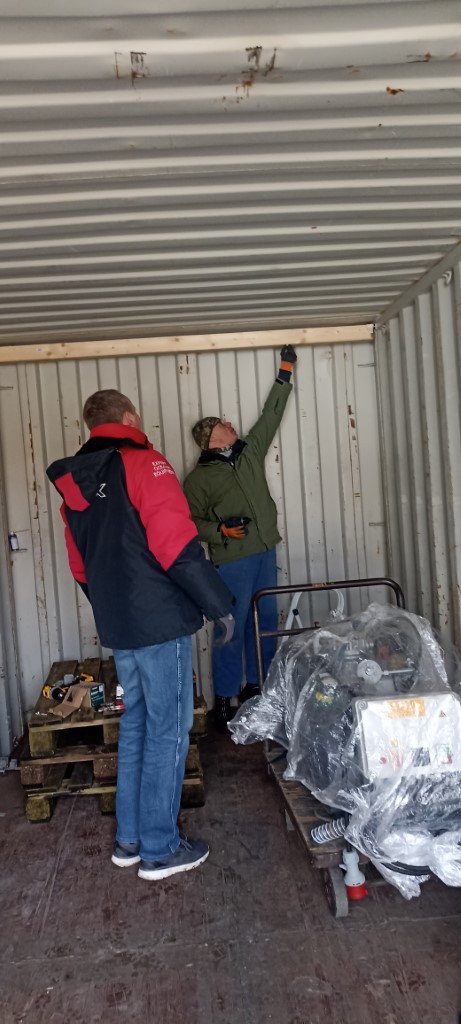

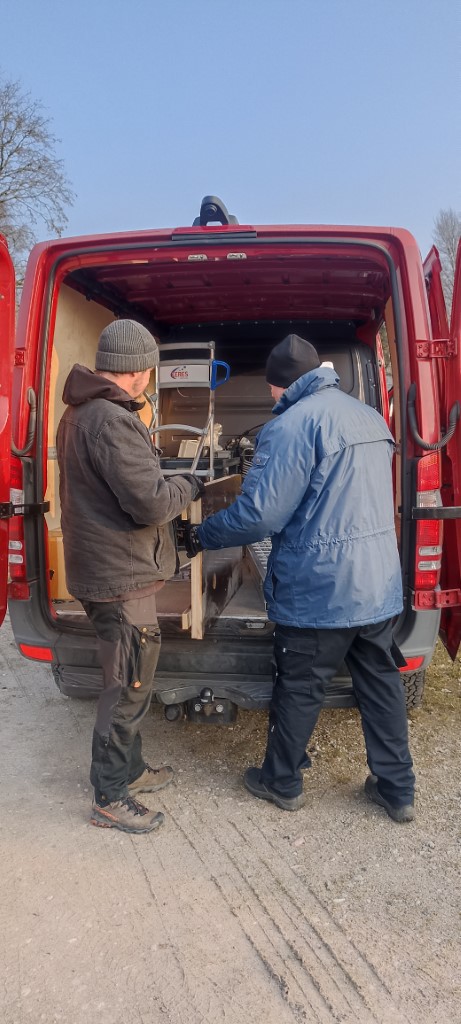

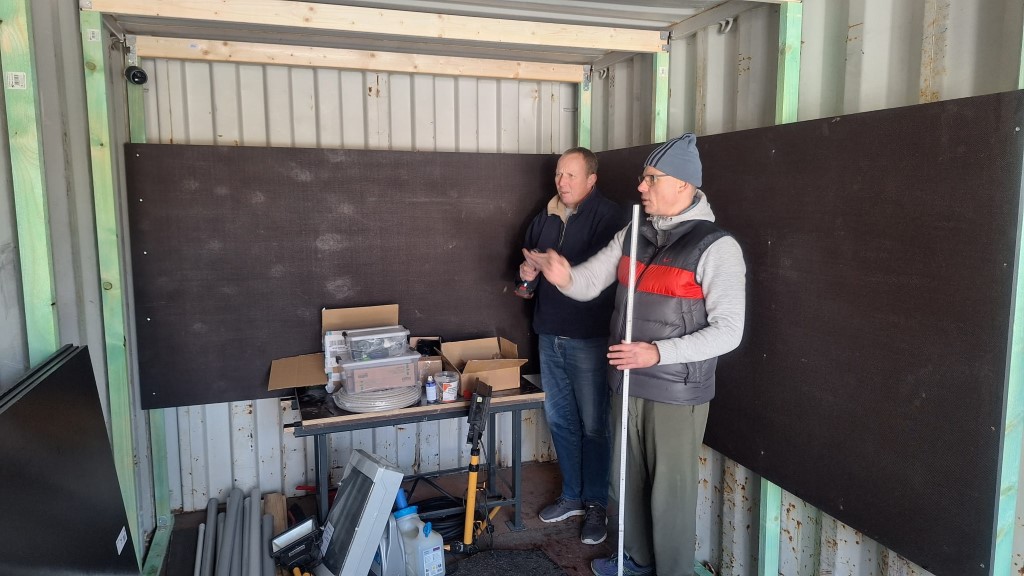

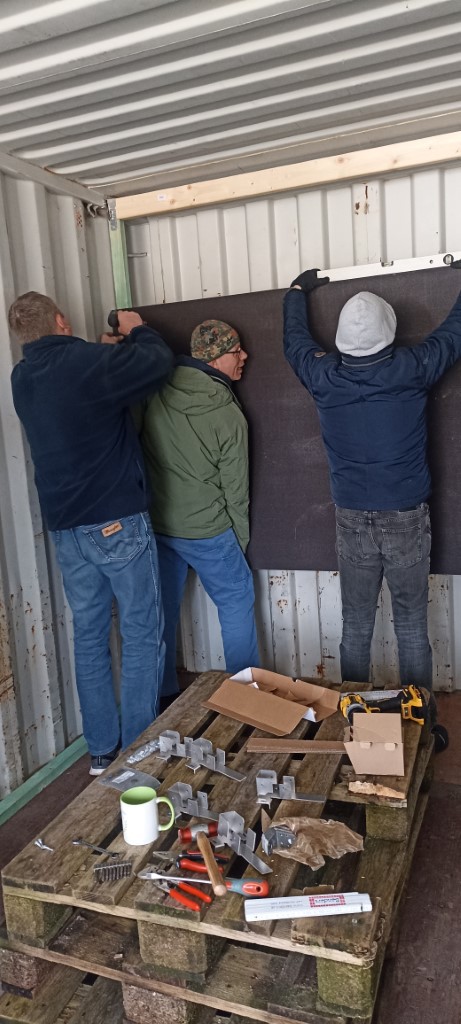

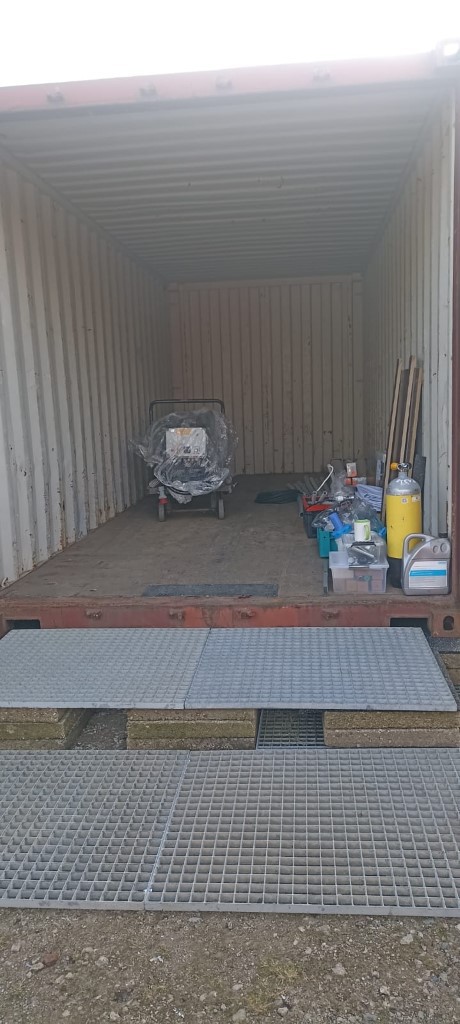

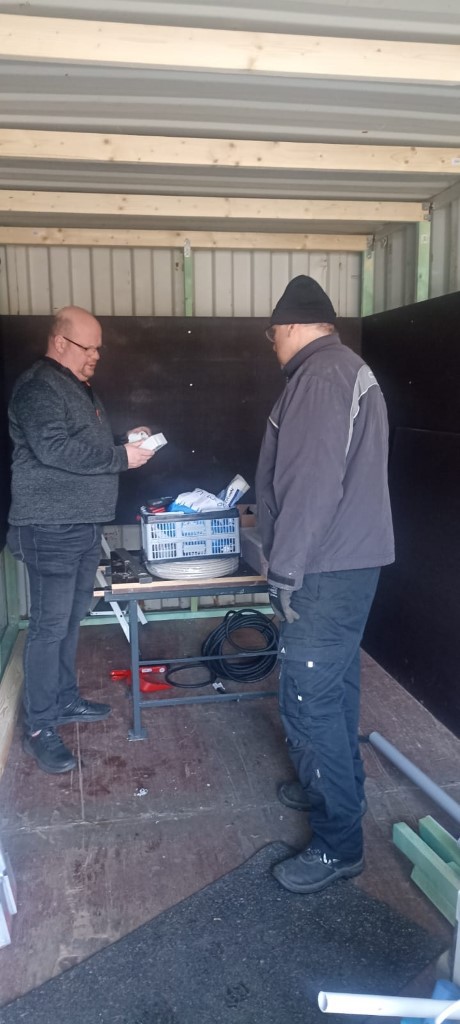

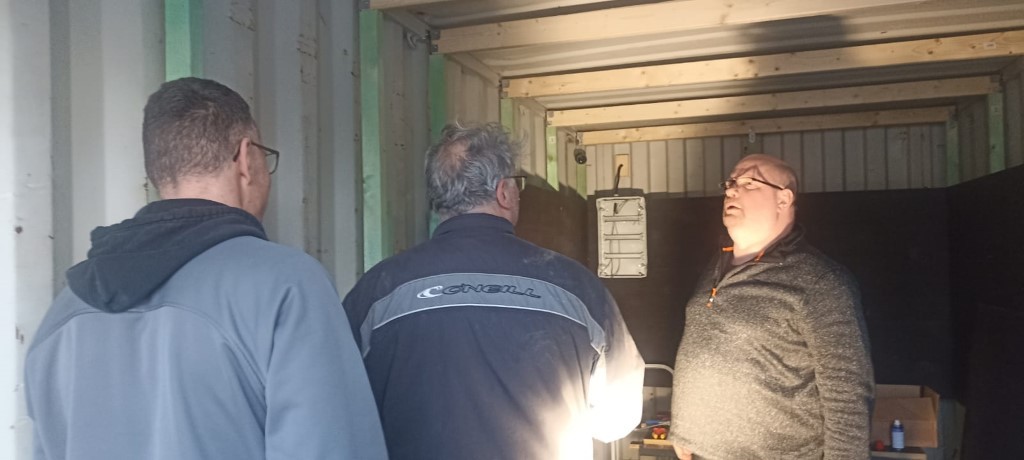

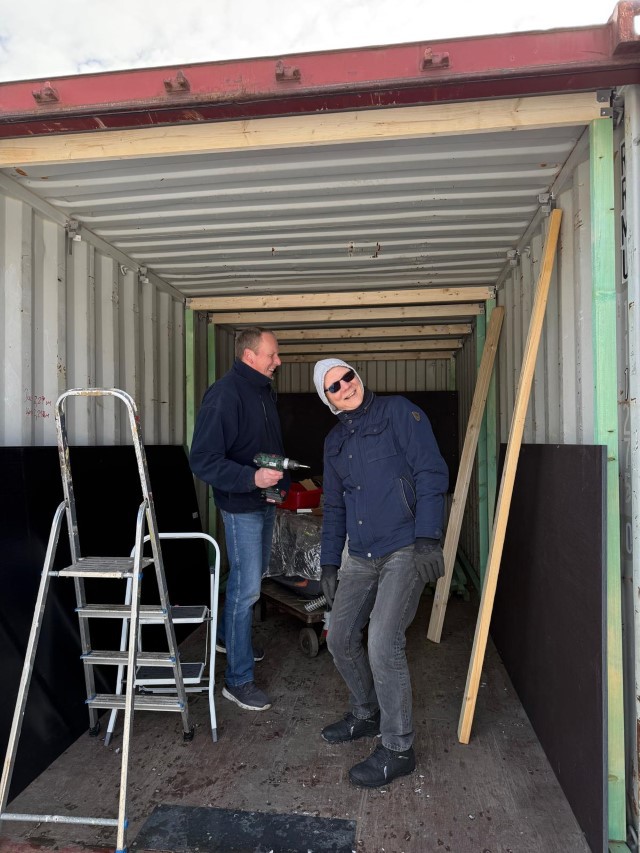

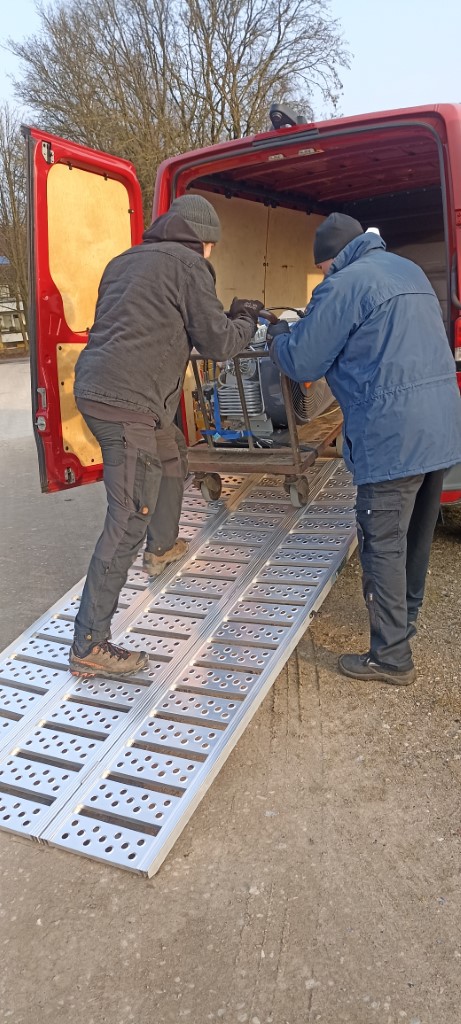

8.2.2025: Der Innenausbau des Containers begann. Ingolf und Volker besorgten Materialien, während Kai den Kompressor anlieferte. Volker, Uwe, Ingolf und Henry bauten das Holzgestell, und Olaf installierte die Elektrik.

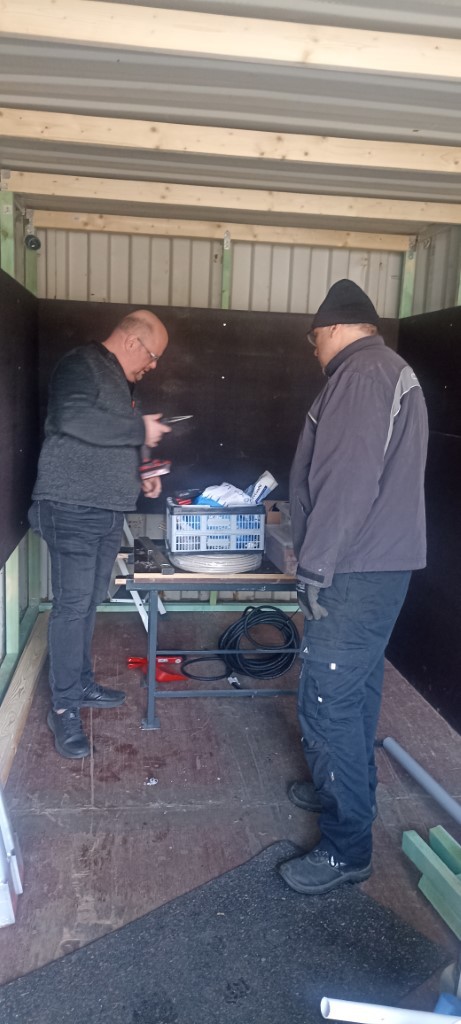

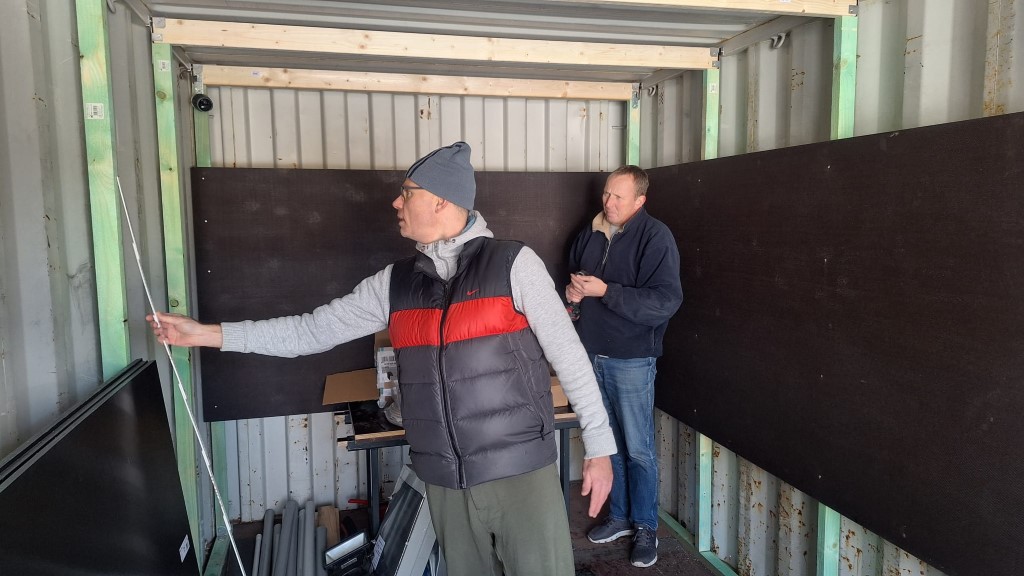

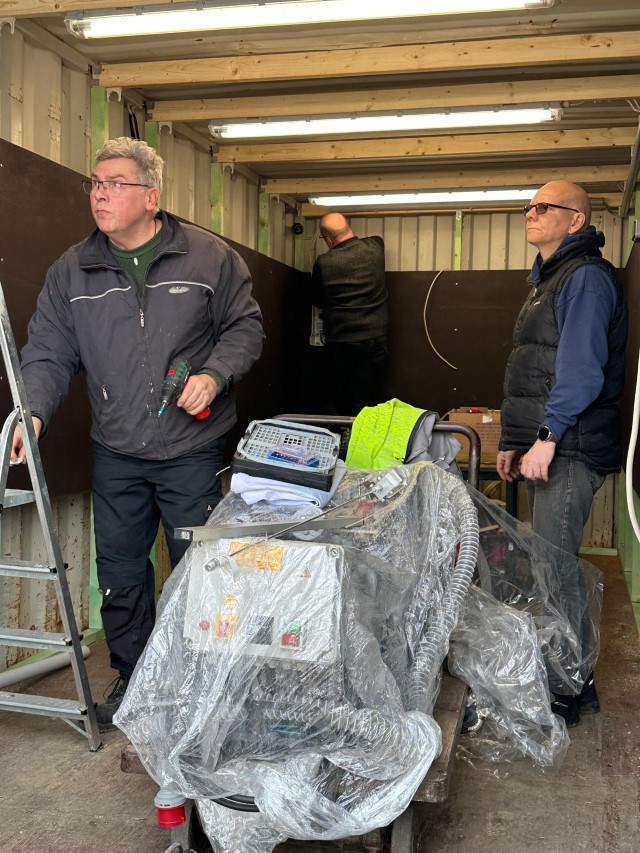

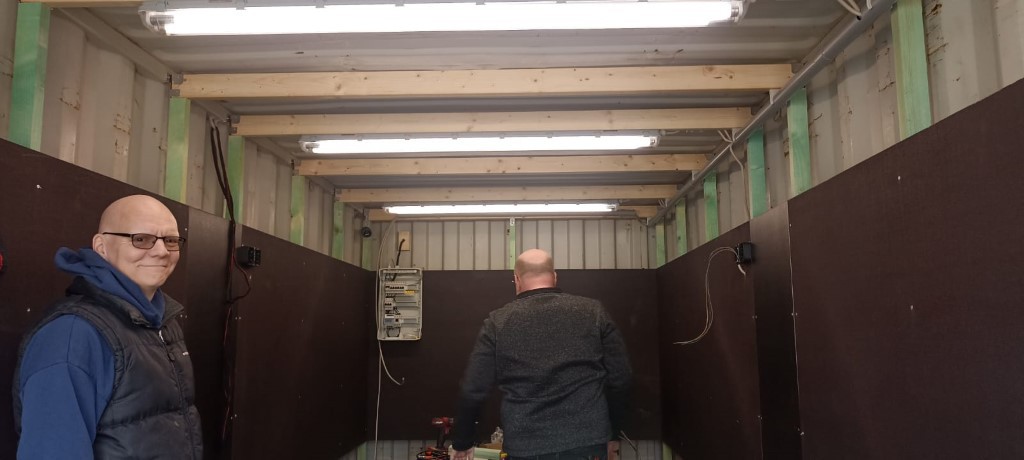

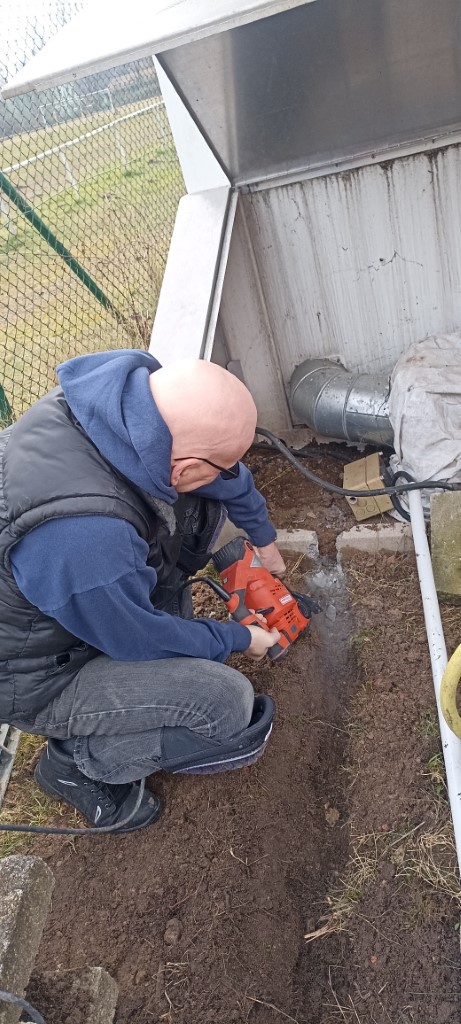

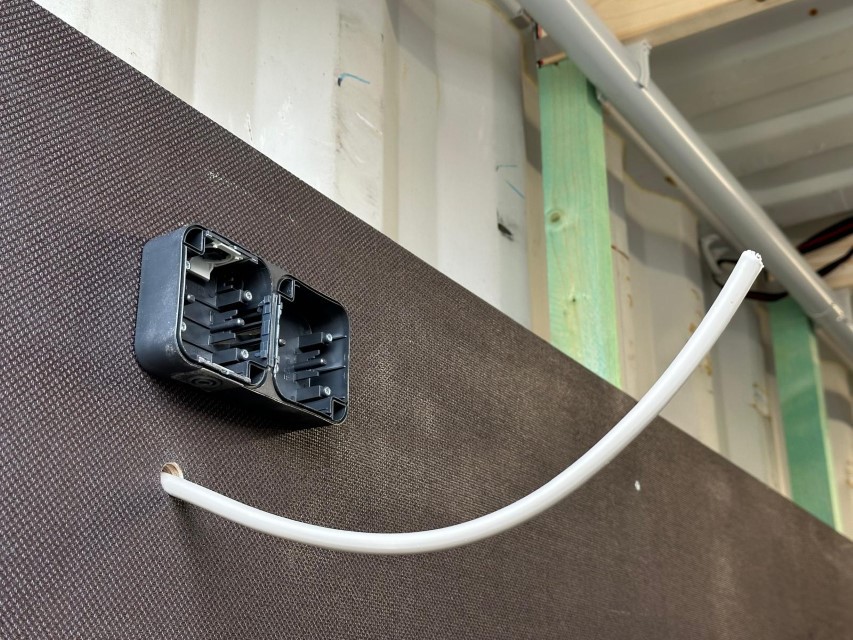

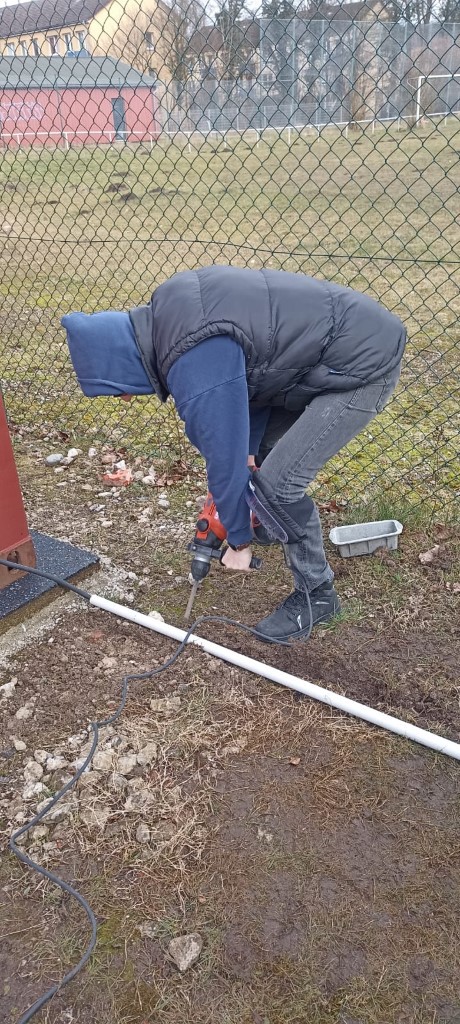

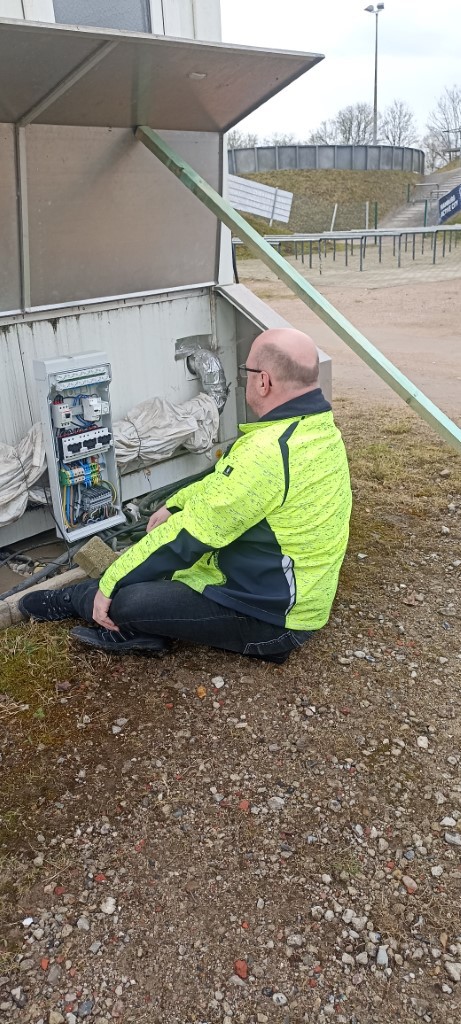

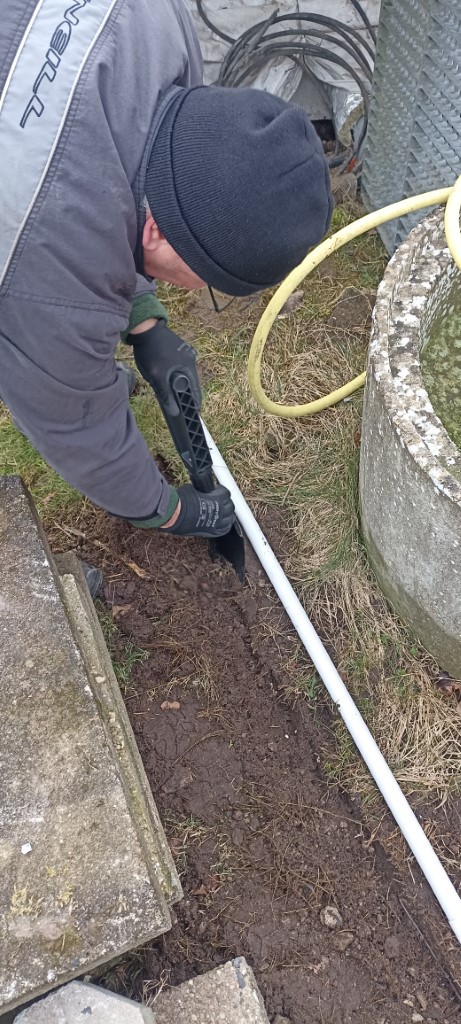

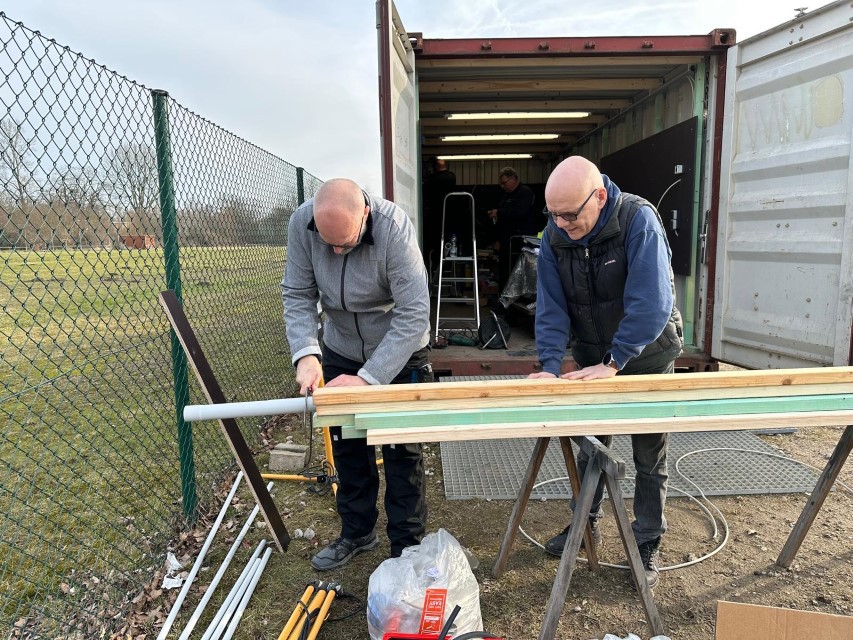

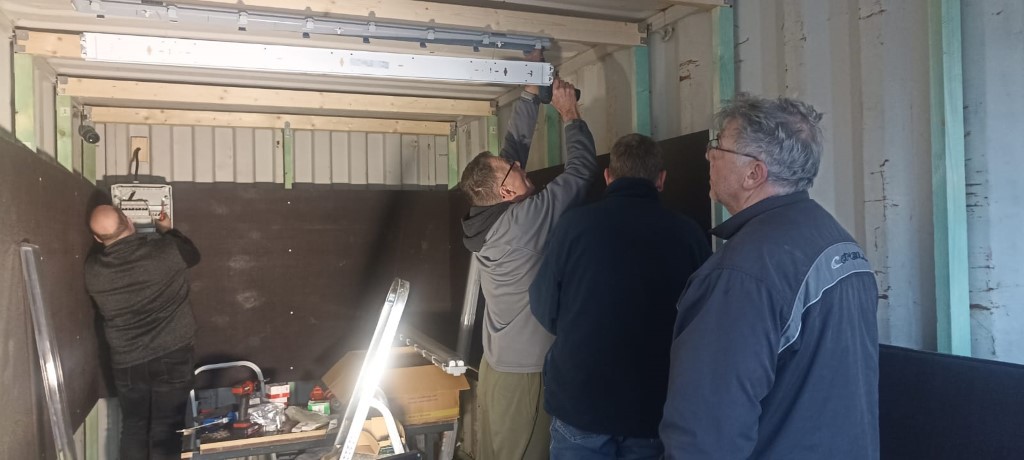

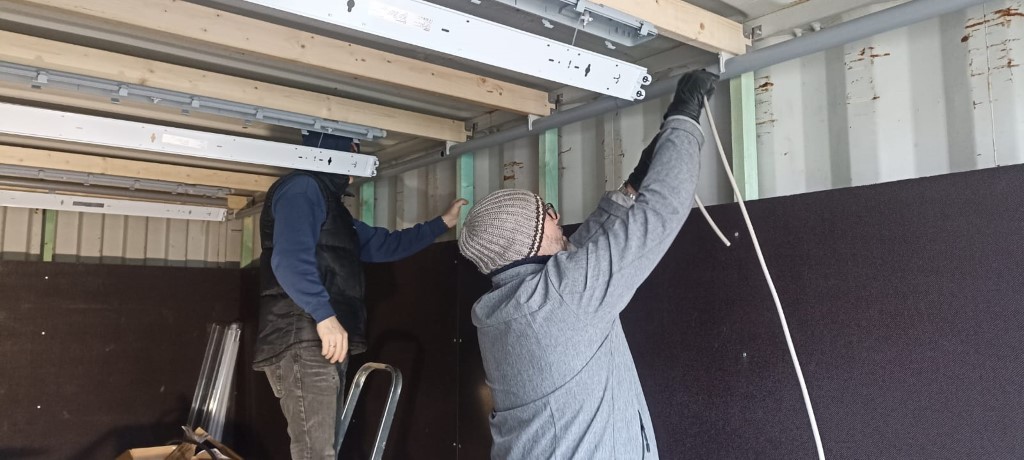

21.-23.2.2025: Die finalen Arbeiten für Licht und Kompressoranschluss am Container wurden durchgeführt. Olaf führte die Elektroninstallation durch, und es wurde viel gearbeitet, um die Projekte im Innenausbau abzuschließen.

Ein Dankeschön an alle Beteiligten aus der Container-Gruppe und die Unterstützer des Projekts: Uwe, Volker, Ingolf, Henry, Dieter, Olaf, Stephan, Petra, Roberto, Kai, Gudrun, Kathrin, Thorsten, Ralf

Ihr großartiger Einsatz hat maßgeblich zum Erfolg des Projekts beigetragen.
